(812) 335-0-214

Ход строительства

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

ЖК "Новая история". Сертолово. Февраль 2025.

Февраль 2025

Публикуем очередной отчет о ходе строительства:

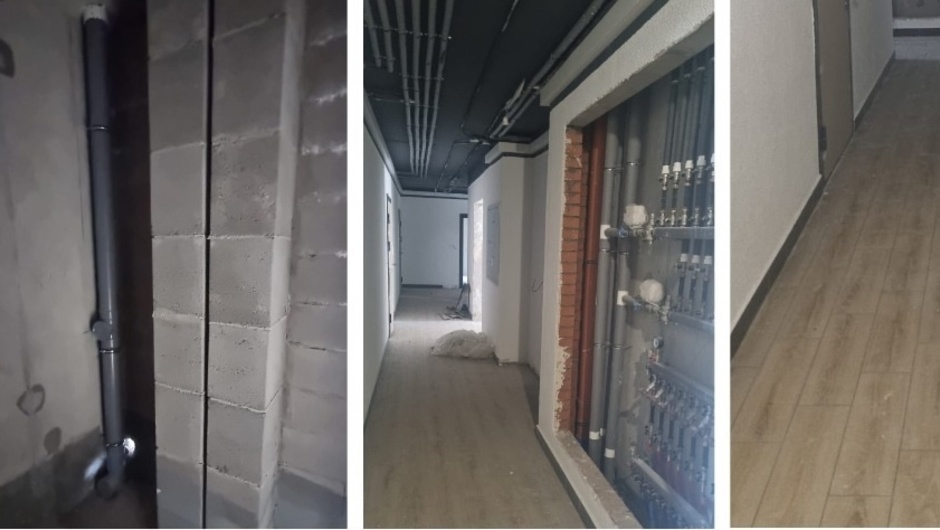

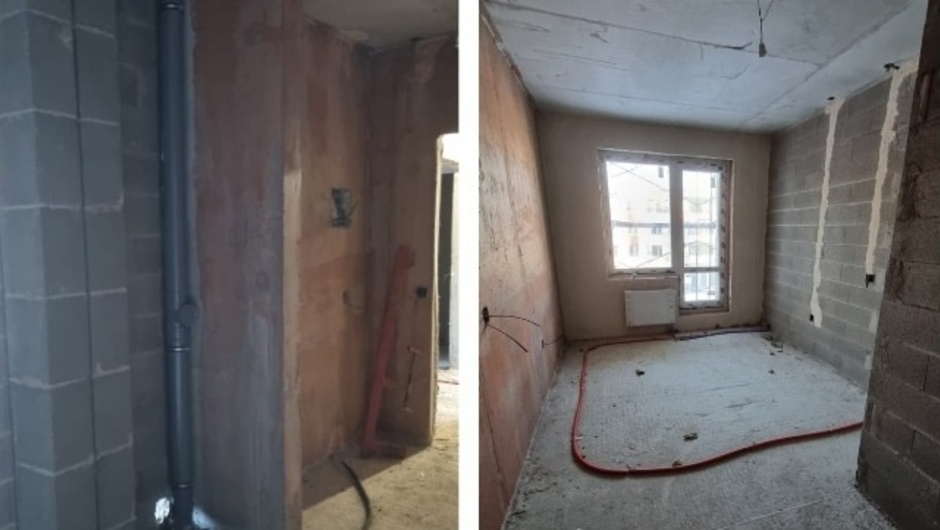

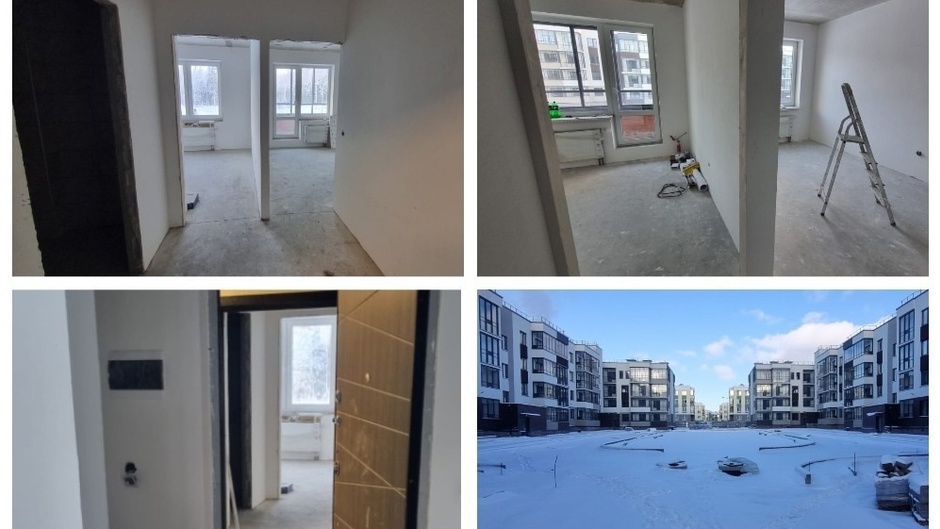

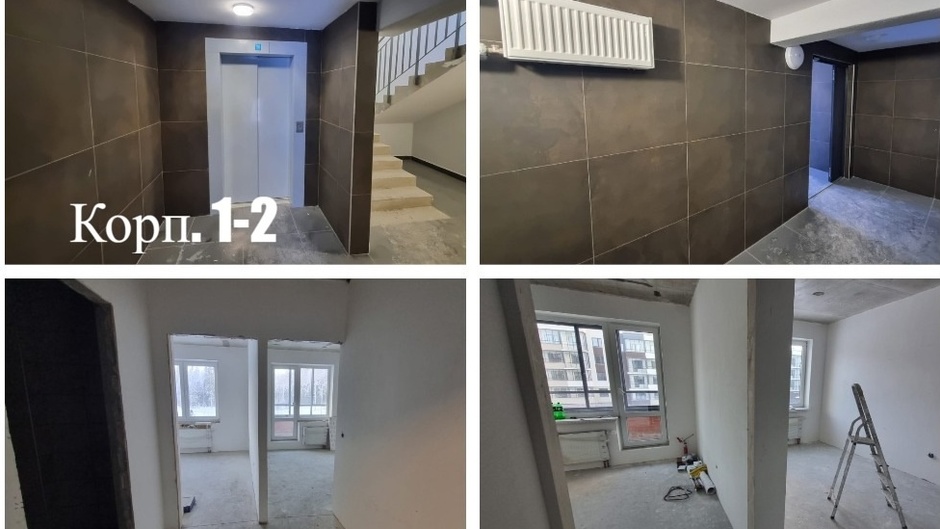

Корпуса 1 и 2 Выполнены все основные виды общестроительных работ. Ведутся работы по предчистовой отделке квартир и монтаж слаботочных систем (интернет, видеонаблюдение, домофония).

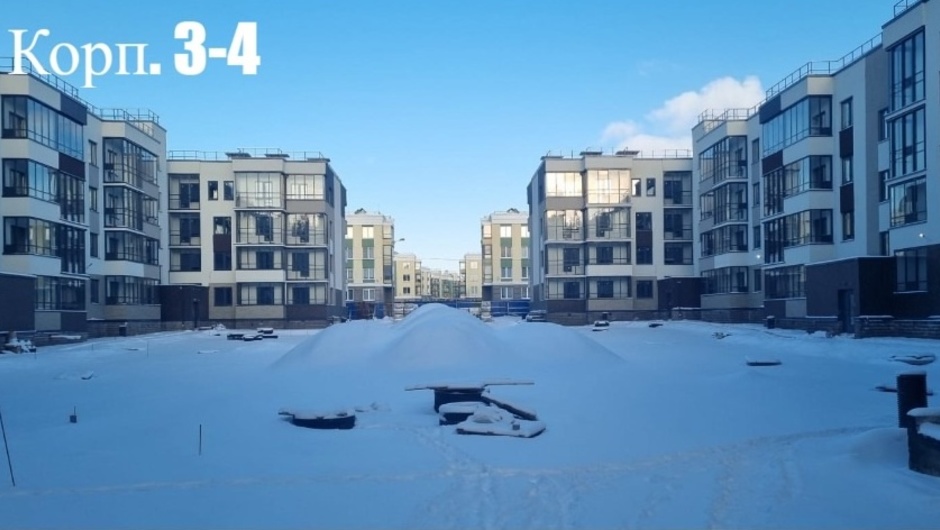

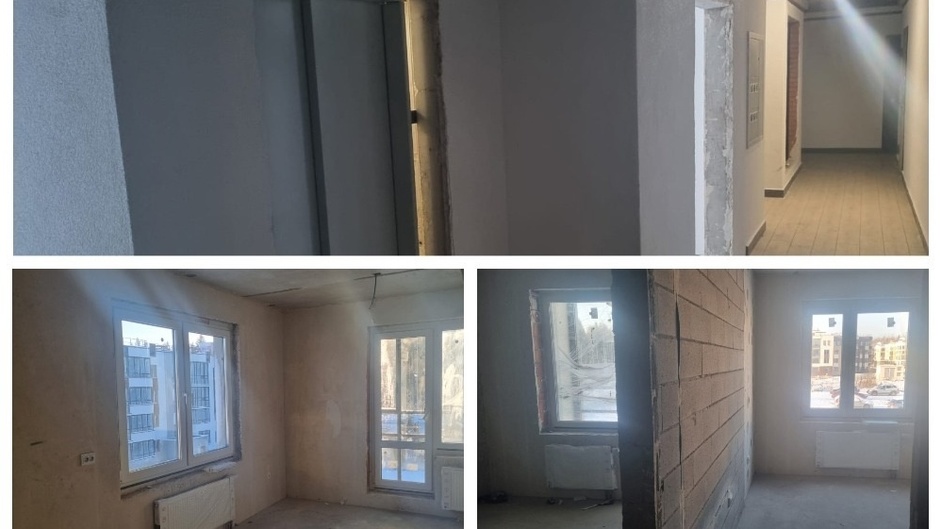

Корпуса 3 и 4 Выполнены все основные виды общестроительных работ. Ведутся работы по предчистовой отделке квартир.

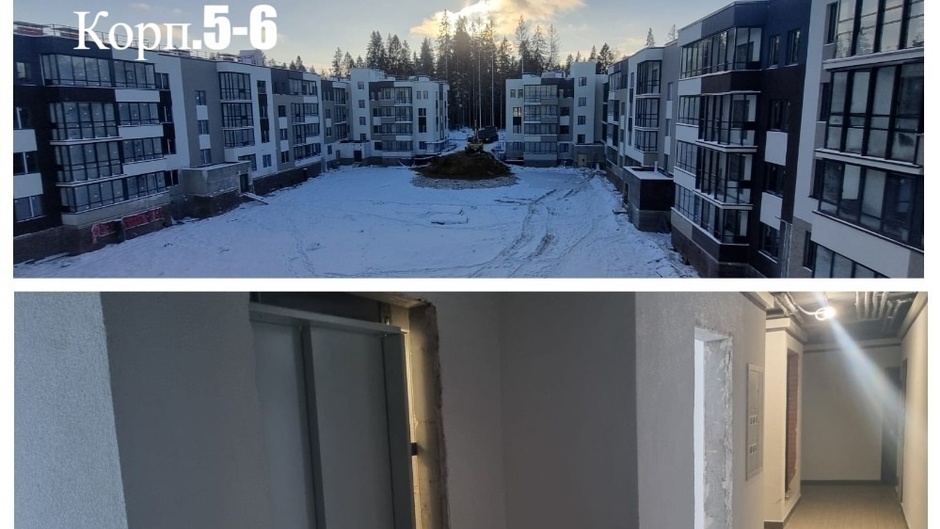

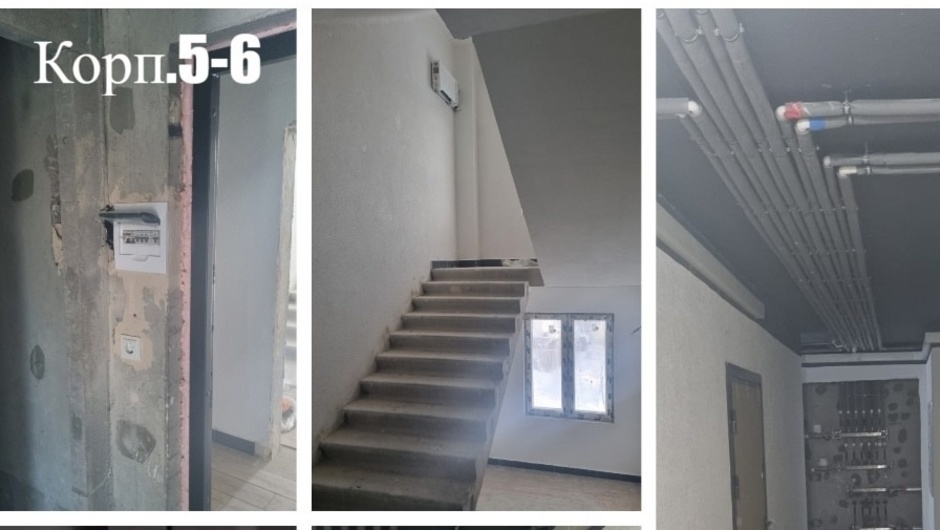

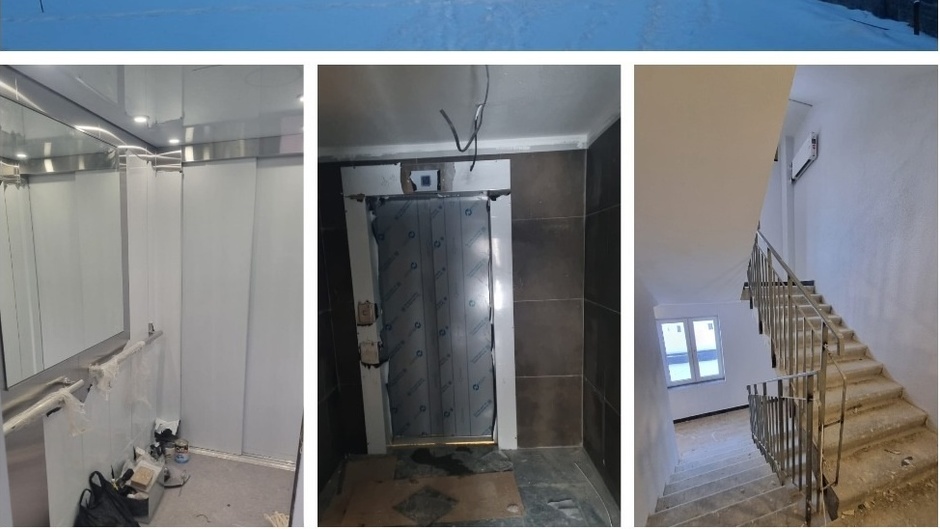

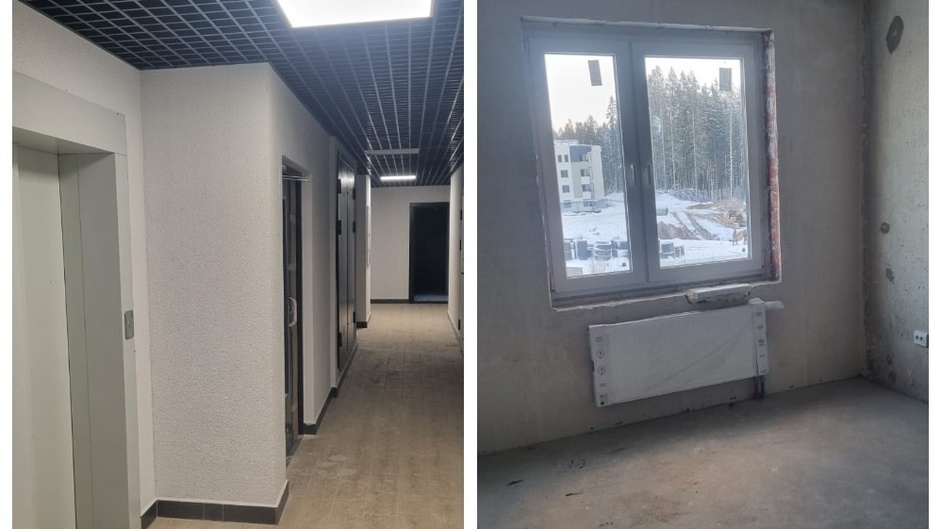

Корпуса 5 и 6 Выполнены все основные виды общестроительных работ. Ведутся работы по монтажу входных дверей, отделке МОП. Завершается монтаж лифтового оборудования.

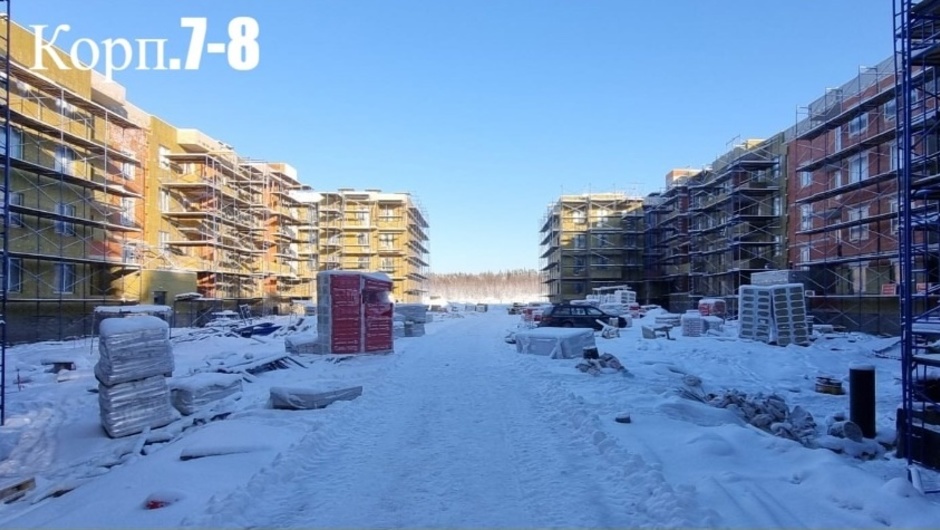

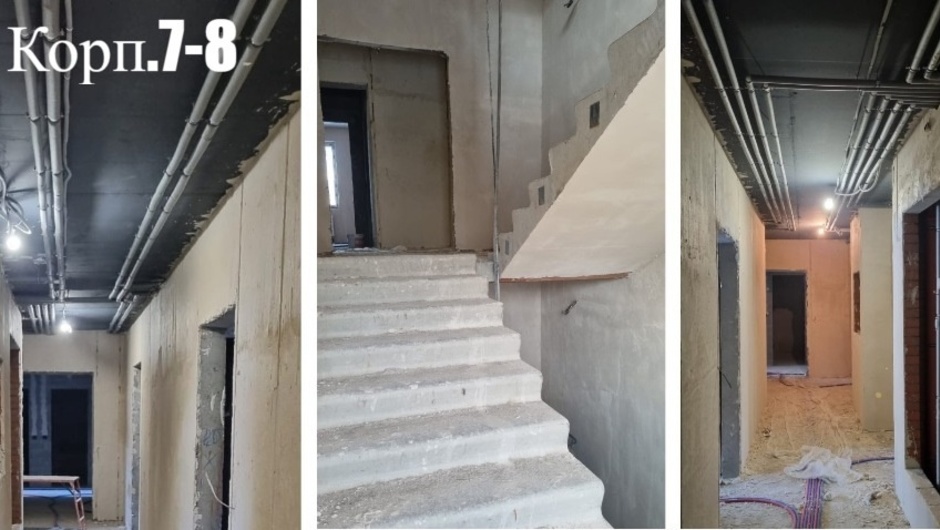

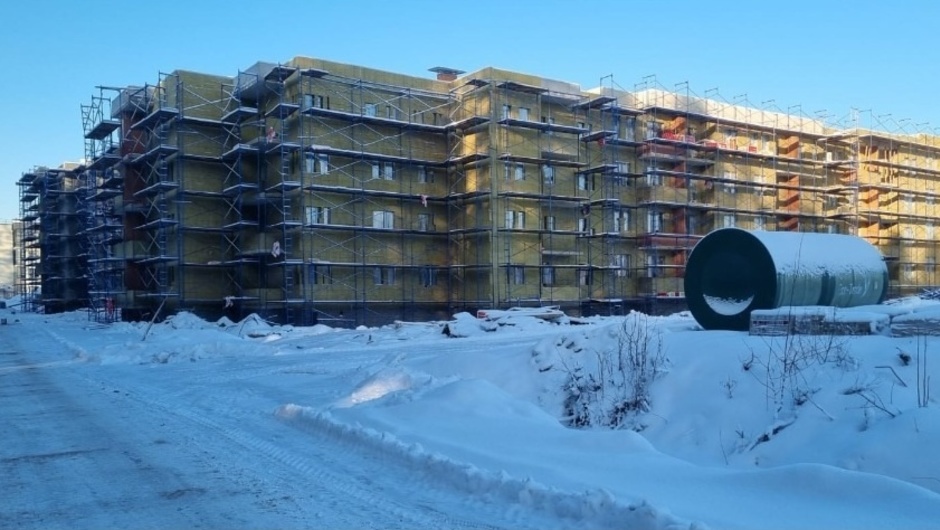

Корпуса 7 и 8 Выполнены работы по: - устройству монолитного каркаса надземной части; - кирпичной кладке наружных стен; - монтажу межкомнатных перегородок. - монтажу оконных изделий; Ведутся работы по: - устройству фасада (монтаж утеплителя) - отделке МОП; - внутренней инженерной разводке коммуникаций; - начаты работы по монтажу лифтового оборудования.

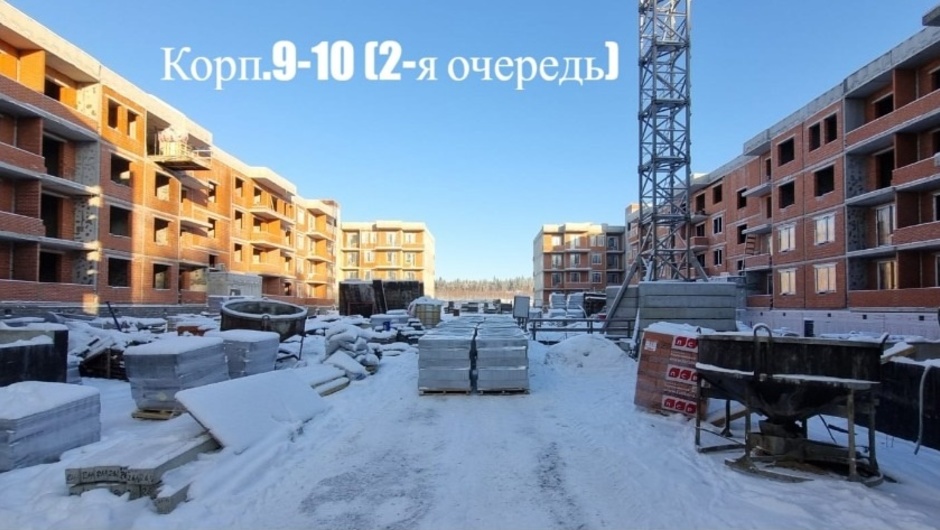

2 очередь (корпуса 9 и 10) Завершены работы по устройству монолитных конструкций. Завершаются работы по кирпичной кладке наружных и внутренних стен. Ведутся работы по установке оконных изделий и разводке внутренних инженерных систем. Смонтированы индивидуальные тепловые узлы (ИТП).

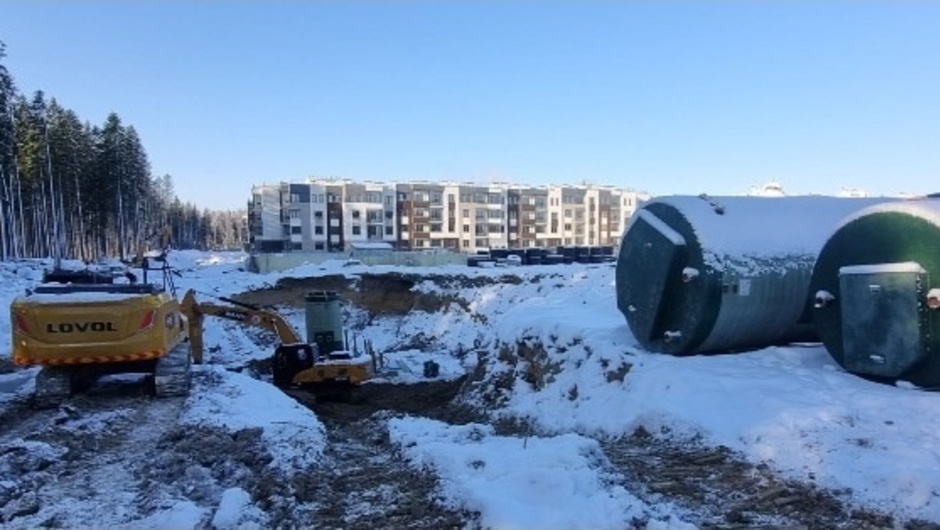

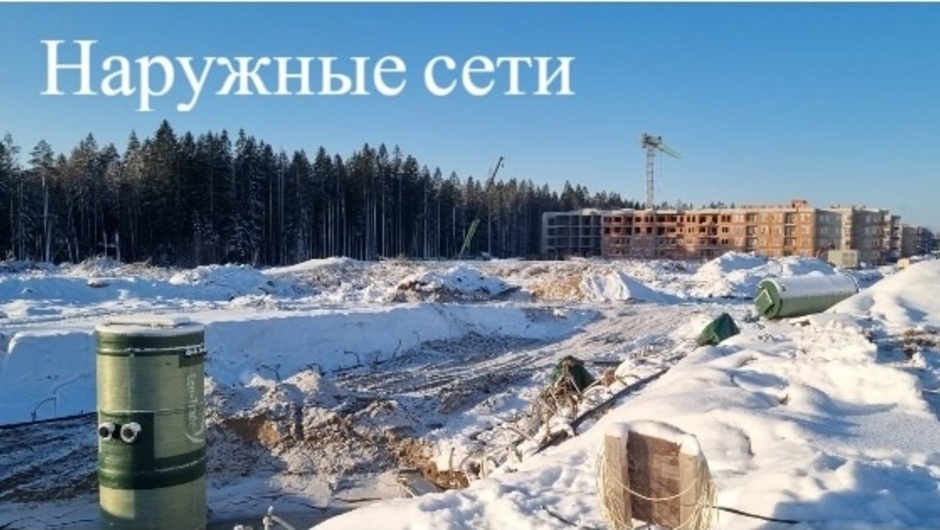

Наружные инженерные сети и благоустройство.

Сети теплоснабжения выполнены в полном объеме. Завершаются работы по сетям электроснабжения. Первые 4 корпуса подключены по постоянной схеме электроснабжения. Продолжаются работы прокладке наружных сетей водоснабжения, водоотведения и монтаж оборудования для них. Частично выполнены работы по благоустройству территории. Основная часть работ приостановлена на зимний период. В настоящее время ведутся только работы по приведению уровня земли к проектным отметкам.
